またまた、オリーブ設計です!本日の午後からは、『試験杭』を行いました~ 😉
杭の1本目において、設計上や施工計画の妥当性を確認するためです。

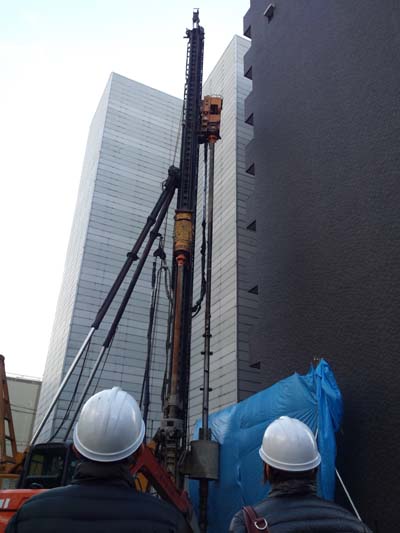

17.12.25 (201)
杭打ち機を見上げる弊社の構造設計担当者のふたり 😉
どこの現場に来ても真剣な眼差しは以前から。いつも心強い。

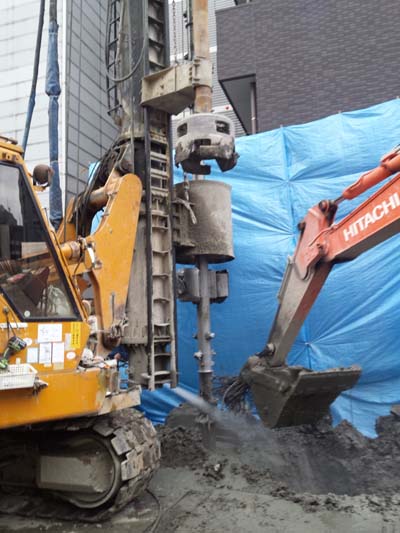

17.12.25 (202)
今回の杭はセメントミルク工法といい、あらかじめ穴を掘っておき、
杭を挿入後にセメントで固める昨今ではスタンダードな工法です。
(昔の打撃工法は、騒音振動が大きくて市街地では困難)

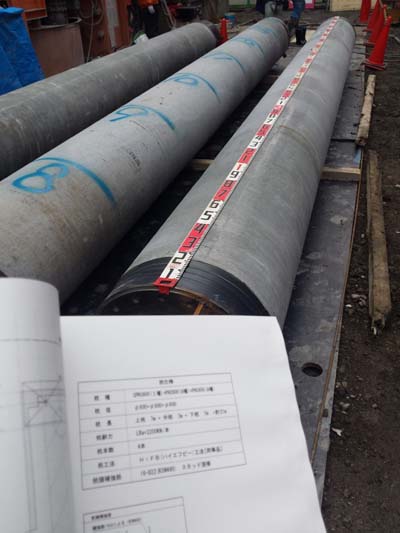

17.12.25 (203)
午前中に杭の太さ、長さ、仕様を、設計図と照合。問題なし
設計上での杭の長さは21m。7mの杭を3本連結します。

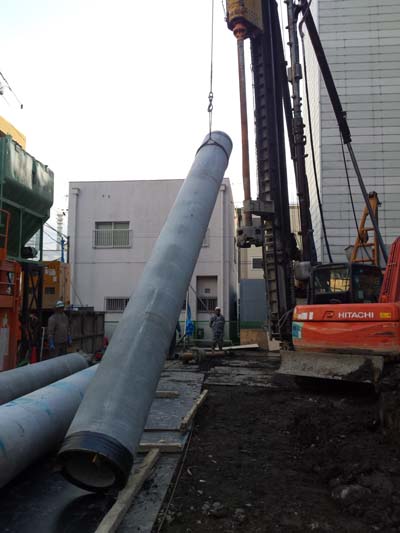

17.12.25 (204)

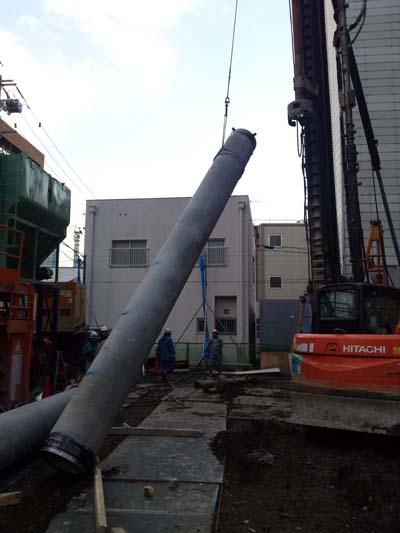

いよいよ1本目の杭。3本のうち下段の杭から吊上がります


17.12.25 (205)

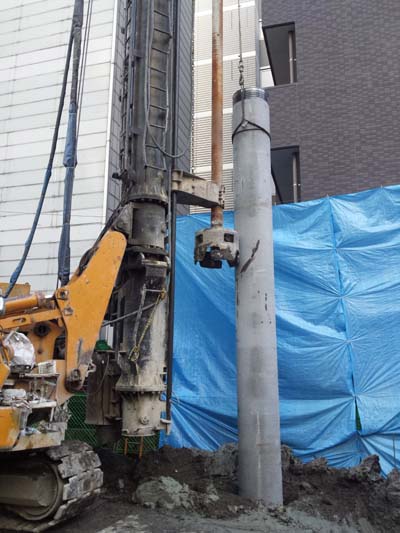

あらかじめ掘った穴に、杭をゆっくりと挿入していく感動の一瞬 😮
思わずオーナーの原本社長に写メを送ってしまった私(
)


17.12.25 (206)

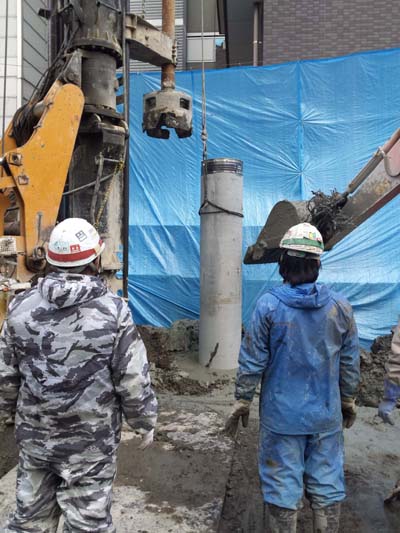

スムーズな動きで杭が埋まります。杭は生き物ではありませんが、
頑張って建物を支えるのだぞ!と祈るような気持ちの私。
いつも杭工事はとても神聖な気持ちになります。

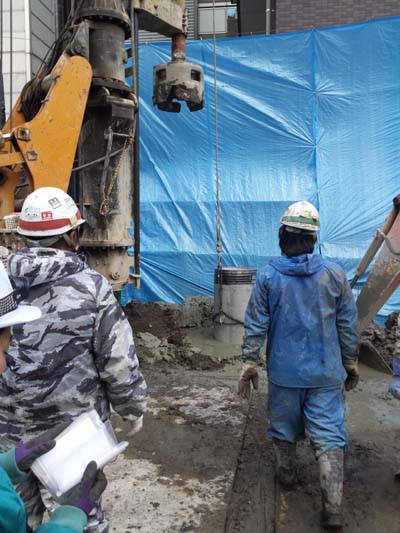

17.12.25 (207)
杭の頭を残してここで一旦ストップ


17.12.25 (208)

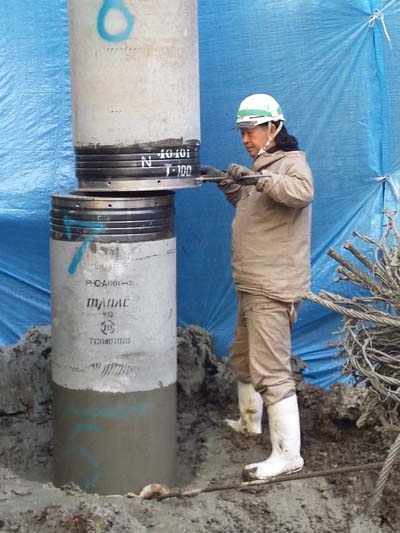

すかさず、2本目の中段の杭を持ち上げます。


17.12.25 (209)
ガイドに沿って下段の杭に合わせます。傷つけないよう慎重に。

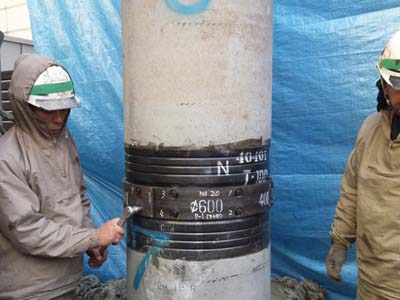

17.12.25 (211)
そして繋ぎ合わせは、評定を得た専用の鉄板&ボルトにて固定。
以前は溶接で繋ぎ合わせていましたが、天候に左右されること、
溶接技術者の力量にもよりましたので昨今は無溶接が確実。


17.12.25 (212)

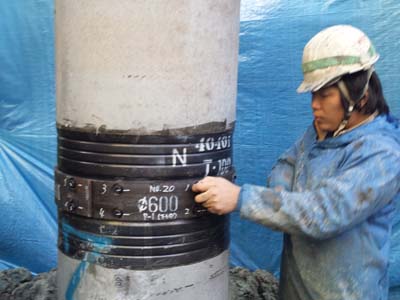

トルクレンチは2回の締め付けを行い、規定の強度に達します。


17.12.25 (213)
下段に続いて中段が挿入された後は、上段の杭を搬入。

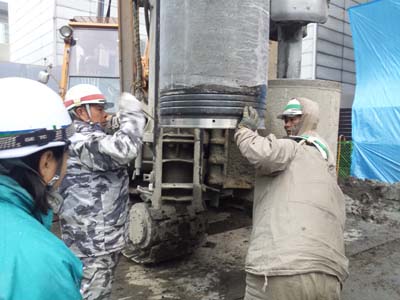

杭どうしの接続部分の清掃に余念がありません。

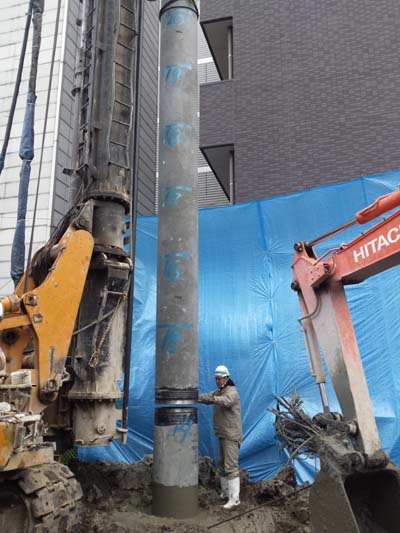

17.12.25 (214)
この上段を繋ぎ合わせて21mの杭に。4mの基礎の底から
21mの杭を挿入するので合わせて地中25mに達します。

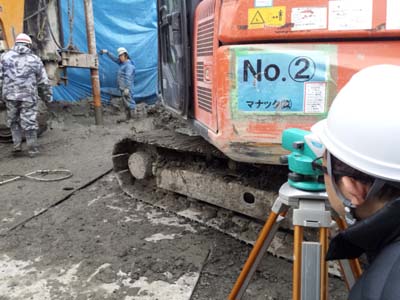

つまり、午前中に試験掘りで確認を行った深さに達するのです。


17.12.25 (215)
基礎の底4mまで杭を沈めたことを確認して固定。


17.12.25 (216)

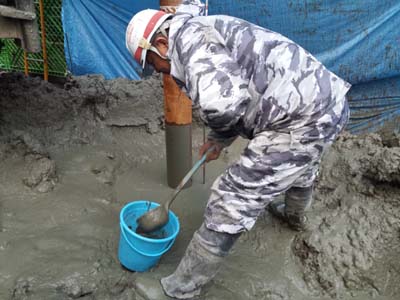

最後は、杭を固めるセメントが所定の比重になっているかどうか、
こちらも採取して調べます。



試験掘り試験杭で1日かかってしまいましたが、この試験により
設計監理者、建設業者、杭工事業者の三者が設計上や
施工計画に間違いないことを確認できました。

この二つの試験は当たり前のようで、とても重要なことだと思います。
何故なら建物には多くの要素がありますが、『杭』が一番大事だから。
これが崩れると良き建築を造っても何の価値も無くなります。

寒風の中、丁寧な確認作業をしてくれた杭工事に携わる方々。
私の体は寒かったですが、とても心温まる試験に立ち会えました!
